透气型塑胶跑道
发布时间:2022-03-24     访问量:781
透气型塑胶跑道优点:
  透气型塑胶跑道底层是采用单液型PU与弹性橡胶颗粒相结合,为环保型产品,具有透气功能。在高温下,地基产生的蒸汽,会很快的散发出去。蒸汽压力无法聚集,所以不会产生鼓泡现象,并符合专业要求,弹性好。
  1、 面层采用EPDM(三元乙丙)胶粒,使之具有高度紫外线抵抗力,实践证明,无褪色,强力耐磨。
  2、 不掉粒,面层的EPDM(三元乙丙)胶粒是与聚氨酯浆料、预聚体混合搅拌后,采用机械喷涂进行施工。
  3、 耐候性,不易老化。
  4、 弹性稳定,一年四季弹性无差别,不会冬硬夏软。
  5、 力量回转及吸震力强,强调运动员舒适及安全,有助于运动员发挥或提高成绩。
  6、 强调跑道整体性能,适应各项目及长远比赛训练等。
  7、 画线不易掉漆,色泽鲜明、不褪色,耐磨性更佳。
  8、 平整度达到国际田联标准,滤水性好,小雨天不需停止比赛,大雨后可立即比赛,不会有积水现象。

  9、专业制作工艺简单工期相对短,色彩美观场地清洁易于维护

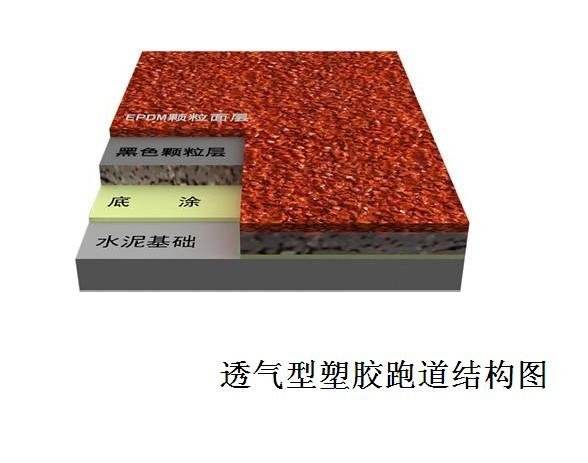

  透气型塑胶跑道采用国际田联认可的复合型结构,这种复合结构,符合国际比赛标准,标准厚度为13mm(上层3mm、下层10mm)。上层为 环保型EPDM颗粒面层,面层是EPDM颗粒与聚氨酯塑胶跑道胶水、塑胶跑道专用喷涂色浆、喷涂胶粉等混合搅拌后,采用机械喷涂进行施工, 强度高,不会轻易掉颗粒;下层为环保型黑橡胶颗粒底层(黑橡胶颗粒是由废弃旧汽车轮胎粉碎而得),下层是黑橡胶颗粒与聚氨酯塑胶跑道胶 水混合搅拌后,采用机械摊铺施工,强度高、弹性好,塑胶球场。

  透气型塑胶跑道具有使用寿命长、综合性能适中、施工快捷等优点,它是经济、价格低廉、而且不会有鼓泡现象发生,同时也减少了地基经费的投入。

  透气型塑胶跑道施工流程:

  面层清理→淡化面层→清水再次清洗面层→测量画线→PU强力胶涂抹面层→铺设找平→铺装黑胶粒底层→EPDM塑胶面层喷胶→测画规线→清扫面层。

  1、塑胶面层铺设前的施工准备
  1.1、测量放样、确定施工范围
  施工队进场后,用经过校准后的经纬仪对运动场的位置进行放样,复测场地的水准点及标高,确定运动场的塑胶铺装施工范围。
  1.2、基础层的复验及找平
  按照场地设计要求和塑胶铺设工艺对场地基础的要求,对该场地基础进行复核,包括测量场地平整度、坡度是否符合室外运动场的规定,同时在铺设塑胶面层之前,基础有足够的保养期。
  检测基础层的平整度采用3m直尺检测基础层的大凹陷程度。3m直尺的尺长精度为±3mm,尺的底面平直无缺陷,0-25mm塞尺,塞尺精度为±1mm。
  将3m直尺轻放于任何相邻两点之间,用塞尺测量大局部凹陷不超过3mm,即为合格点。每100㎡内测量不少于5个测量点数。合格点数与总测量点数之比即为平整度合格率。合格率应不低于85% 。
  基础若有油渍,脆化处或凸处应铲除或磨除,凹处用同种材料进行补平,若是裂缝应用材料填补,若裂缝较细小时应加宽加深后再填补。
  基础补平后,清除施工面的灰层和杂物,用水将基础冲洗干净,使基础表面无油、无灰、干燥,才能进行塑胶面层的施工。
  1.3、测量地面含水率
  晴天时用透明胶布以胶带贴胶布四周于地面,待4小时后观察,若透明胶布内有结露现象则不可施工,或以湿度测定仪检查含水率低于8%以下方可施工。
  1.4、测量空气湿度
  用通风干湿表测量空气湿度,空气湿度应≤85%,方能施工。
  1.5、施工材料、施工设备准备
  塑胶半成品材料,按照所报材料计划一次性发往施工现场,出发和接收材料前均应清点材料的品种及数量,材料包装若有破损,应及时处理以免浪费,由于原料的化学特性,塑胶材料包装桶一律侧倒放,防止进水,现场材料员和质检员严格对接收的材料进行检验,如有不合格材料,立即返回,不得接收使用。
  检测了解铺设现场的温度和湿度,在铺设施工现场采用三夹板进行小试,检验材料比例是否严格按配比进行混合的。工程所用材料分别按批号排序,然后取样根据现场环境条件分别进行成胶试验以及拉丝成胶试验。如果发现某批材料成胶速度过慢,则调节催化剂的用量来调节成胶速度。
  提前检查塑胶铺设所需的机械设备,使投入的机械设备能按需要进行正常运转,及时进行保养。
  1.6、塑胶铺设前的施工注意要点
  根据塑胶跑道施工工艺的要求,施工时温度要在10℃以上、干燥、低风条件下施工,雨前24小时不可以施工,确保工程质量。故施工现场派专人随时了解气象信息,保证施工前24小时做好气象调查,制定施工作息时间,做好相应的准备,保证工程施工顺利进行,保质按期完成。
  2.1、透气型塑胶跑道底层施工流程
  搅料(T-301AB料胶水、催化剂、黑颗粒)→摊铺、刮平、修边、包边→常温固化、检测补平。
  底胶摊铺前,为保证区分不同颜色的部位和已铺完面层的干净,测量员在与施工部位连接处四周,用5cm宽的透明胶带纸在塑胶面层边上贴好,待塑胶面层施工完后,立即将胶带纸小心的清除。施工前现场作好样板供学校参考,确定材料颜色后方可进行施工。
  2.2、搅料
  选料: 严格按照公司技术部下发的工艺配方进行配比,配比系数为T-301AB胶水10.5kg/㎡,黑颗粒3kg/㎡。
  搅拌:开始搅料前,在材料搅拌场所铺设胶布或塑料布,避免玷污地面,损坏施工品质及影响环境清洁。搅拌桶的容量应是搅拌量的 1.5-2倍,使用前搅拌桶保持干燥及清洁。搅料人员将材料按比例倒入搅拌桶中混合,材料倒入搅拌桶时,应向桶中央直接倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌。材料如附于桶边或不慎粘附其它地方应随时以刮刀刮干净。将倒入搅拌桶中的料用专业搅拌机搅拌均匀后,加入适量的催化剂再进行搅拌,后按比例加入黑颗粒搅拌均匀。。混合料进行搅拌时,一定要搅拌均匀,保证各种材料能充分反应,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层无气泡、裂痕现象,接缝平整,无明显痕迹,表面色泽均匀、耐久、均匀一致。运料工倒料时,应将容器内余料刮除干净,才能保证每次倒入的预聚体等混合材料,比例符合要求及材料不会浪费损失。
  2.3、摊铺、刮平、修边、包边
  铺设基层之前根据场地验收测量数据,对于基础过于凹陷的部位,用适量的胶料找平;如有加厚区,也要先用胶料铺设,与其周边找平。按照图纸测量分道,放好施工线,用粘有胶带纸的胶条框好要铺设的场地。基层铺设控制厚度为12mm,胶料摊铺过程中,刮胶人员及时对露底、凹处进行补胶,凸起的部位刮平,并保证边缘平整;消泡人员要不停地消泡,直至无泡为止,胶内如有杂物要及时清除,确保胶面干净,无刮痕。同时,塑胶底层铺装时,在塑胶面层与内环沟、田赛设施的衔接处等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的使用寿命。
  2.4、标准养护、检测补平
  塑胶底层铺设完后,进入到常温养护固化阶段,养护期间表面不得放置任何东西,一定要保持表面的干净、干燥,不得有行人或是机动车辆在上面行走。通常需要24小时才能固化。当塑胶表面站人没有任何痕迹后,可视为底胶已经完全固化。底胶固化后,底胶固化后,采用冲水的办法检测场地的平整度,若积水较深部位,应作好标记,待水干后马上用胶料进行补平;若局位发现颜色有明显的偏差,并且有小气泡,则胶料搅拌不均匀,作好标记,立即割除不合格部位,用同种符合要求的胶料进行补平;达到要求后,方可进行面胶的铺设。
  3、透气型塑胶跑道面层铺装
  面层采用新工艺(机械喷面)这一新工艺的采用使透气型塑胶进入了一个改革时代,完全解决了传统的透气型塑胶容易脱粒、有色差的问题,加强了与底层的粘结力。
  搅料(单组份胶水、EPDM颗粒、色浆、催化剂)、运料、喂料→喷涂面胶层→修边、包边→固化。
  施工作业面先里后外程序,先做两半圆,再做跑道,后做辅助区。施工前现场作好样板供学校参考,确定材料颜色后方可进行施工。
  3.1、搅料、运料、喂料
  3.2、喷涂面胶层
  3.3、修边、包边
  3.4、常温固化
  3.5、测量划线

  3.6、标准养护

  透气型塑胶跑道验收方法及技术标准
  技术标准

  透气型塑胶跑道的物理性能一般按照国际田联(IAAF)规定的测试方法和程序进行检测,检测项目和参考标准如下:
  检测项目
  参考标准(IAAF)
  厚度(mm)
  实测
  拉伸强度(MPa)
  ≥0.4
  断裂伸长率(%)
  ≥40
  冲击吸收(%)
  35-50
  垂直变形(mm)
  0.6-2.2
  抗滑值(BPN 20℃)
  ≥47 验收方法
  物理性能符合以上技术标准。
  颜色:各区域颜色应基本均匀一致,多色彩设计的跑道应不眩目,不造成相关比赛项目的混乱。
  面层质量:表面材料不脱粒,无裂痕、分层、起鼓现象,面层耐磨层厚度不低于2mm。
  平整度:任何位置3米直尺误差不大于3mm。
  厚 度:跑道区域厚度必须在13mm±2mm以内,合格率90%以上。跑道任何位置不得少于9mm,加厚区(如撑杆跳、标枪、跳远起跑道、跳高加厚区)应大于18mm。辅助区厚度宜在9mm以上。
