色彩:专用聚氨酯颗粒,表面颜色柔和,颗粒状表层,防止耀眼刺眼阳光的反射,美观耐久,并可采用多色彩搭配。
弹性好:具有适度的弹性及反弹力,可减少体力的消耗,增进竞赛成绩。
经济:维护便利,节省治理用度。该产品实用性强,日常使用无需特殊维护,清洁简便,节约管理费用
防滑安全性:可防止跌倒所发生的运动伤害。即使在潮湿条件下和恶劣天气中,也能保证运动员脚下踏实,起步、跑动、加速,快捷安全。
粘接性:特殊施工处理,粘接力强,可按捺水分上升,无气泡,剥离等现象。
平坦性:施工使用自流平材料,表面平坦,能符合特别平坦的比赛场地要求。
耐冲击力:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损。
抗钉力:在受力使用频繁的百米起跑点,也不会受到钉鞋或起跑架破坏。
耐磨缩性:不会由于田径器材的重压而无法恢复弹性。
耐磨性:耐磨耗性小于2.5%,满足各级学校长时间,高使用频率的需求。
耐用性:具有优良的抗老化、耐臭氧、抗紫外线性能。表面喷涂的胶层更能起保护作用,保证其物理性能和结构特征长期不变,延长使用寿命。
冲击力吸收:适度吸收脚步冲击力,减少运动伤害,长期训练及比赛均相宜
根据施工结构、用料等不同,可以把塑胶跑道分为诸多类型,都有其各自的特点及性能优势,一般有以下常见的几种塑胶跑道类型。
EPDM塑胶跑道 复合型塑胶跑道 混合型塑胶跑道 透气型塑胶跑道 全塑型塑胶跑道 自结纹塑胶跑道
1:EPDM塑胶跑道有彩色胶粒层与黑色橡胶底层,材料是三元乙丙橡胶。具有造价低的重要优势,可以说这类塑胶跑道的造价要远低于其他类型。因此,该类塑胶跑道主要用于小学或是幼儿园等非标准的跑道。
2:复合型塑胶跑道分二层结构,底层为再生胶粒与单组分胶水混合后用机械摊铺而成,面层刮2-3毫米全塑型聚氨酯胶后撒上PU胶粒或EPDM胶粒。复合型塑胶跑道造价中等,而且其性能略优于EPDM塑胶跑道。
3:混合型塑胶跑道是国际标准认可的混合结构,底层用PU胶浆和弹性黑胶粒材料在现场按一定比例混合、搅拌均匀、摊铺、常温硫化成型、上层防滑面根据场地要求设计施工摊铺、喷撒2mm厚纯聚氨酯(PU)料后和撒EPDM橡胶颗粒的方法制作成型。混合型塑胶跑道的造价与复合型塑胶跑道相差不大。
4:透气型塑胶跑道底层是由黑色橡胶粒和单组份胶水混合后用机械或人工摊铺,面层为EPDM彩色胶粒和单组份胶水混合后用机械或人工摊铺。透气透水、平整度好、施工期短,维护翻新也较容易,性价比高。

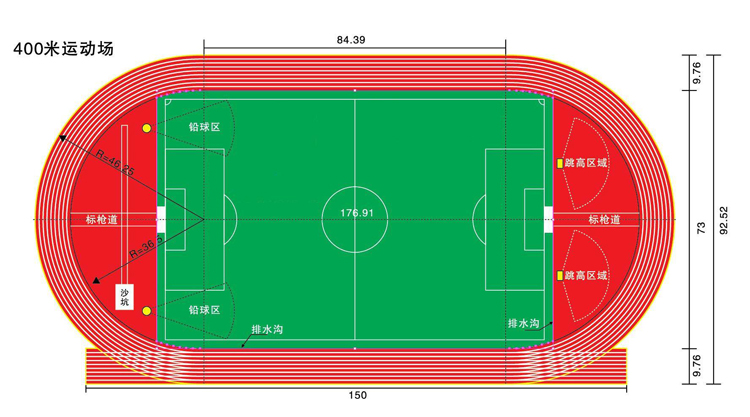

塑胶跑道建设标准:
1.标准跑道全长为400米,应由两个平行的直道和两个半径相等的弯道组成。除草地跑道外,跑道内侧应用适宜材料制成的突沿加以分界。突沿高约5厘米,宽至少5厘米。
2.应在跑道内突沿外沿以外30厘米处测量跑道长度。如无突沿应在标志线外沿以外20厘米处进行测量。注:《国际田联的田径场地设施手册》含有全部有关跑道结构、设计、标记的技术信息。本规则给出了应该遵循的基本原则。
3.400米及400米以下各项径赛,每名运动员应占有一条分道,分道宽为1.22米,为1.25米,分道线宽5厘米,所有分道宽应相同。应按上述第2款的规定测量第一分道的长度,其他分道的长度应在内侧分道线外沿以外20厘米处进行测量。
沥青基础的质量标准:
1、压实密度达到马歇尔试验密度的96%。
2、厚度允许偏差为-8%。
3、纵断面高程允许偏差±2cm;横坡度允许偏差为±0.5%。
4、平整度:用3m直尺在纵横各方向检测,允许偏差为±3mm。
5、排水坡度:横向排水坡度为3‰—10‰,纵坡为1‰,保证排水(网球场单侧排水)。
6、外观:表面平整密实,不得有轮迹、裂缝、推挤、油丁、油包、离析、花白料现象。
水泥基础的质量标准:
1、平整度:场地表面任何位置用3米直尺测量不能超过 ±3mm。
2、强度:水泥混凝土基础层强度须在C25或以上。 3、厚度:水泥混凝土层厚度150mm。
4、排水坡度:横向排水坡度为3‰—10‰,纵坡为1‰,保证排水。(网球场单侧排水)
5、外观:原浆收光,光滑适中;无空鼓、沉降、断裂、起砂、起壳等现象。
6、保养:保养期28天或以上(湿养护不少于7天)。
塑胶跑道施工流程:
将甲组分、乙组分混合搅拌——加入催化剂——搅拌成粘稠胶料——加入圆桶搅拌机与黑胶粒搅拌均匀——用运料车运送到现场——摊铺机铺设底胶——喷涂表面防滑颗粒——常温固化——测量、画线。
塑胶跑道施工工艺:
1、清除场地内的垃圾,按上述方式进行基础检测并做好记录,清扫积水,晾干后,用吹风机将场地内的尘土吹净;把配料、搅拌场地清理好,保持配料场地胶周围的干净。
2、 用钢丝刷将场地内的泥点、白灰点刷净;
3、 用锤子、钎子将刷不掉的白灰、水泥及凸起部分处理掉,然后吹扫整个场地;
4、 取少量胶液,按比例配置好后,进行实地小试。实验完后,根据实验结果进行下一道工序。
5、 基础封底,把积水部分用料找平,密实度不合格的地方用胶封。
6、 将摊铺机标尺按需要进行调整,然后进行摊铺施工,各处厚度应达到设计要求;
7、待基层铺完硬化后,放水找积水点,把积水处按上述工艺处理找平,至底胶无积水。待底胶完全硬化后,用打磨机对其表面进行打磨处理,以达到平整的要求,然后进行表面防滑喷吐。
